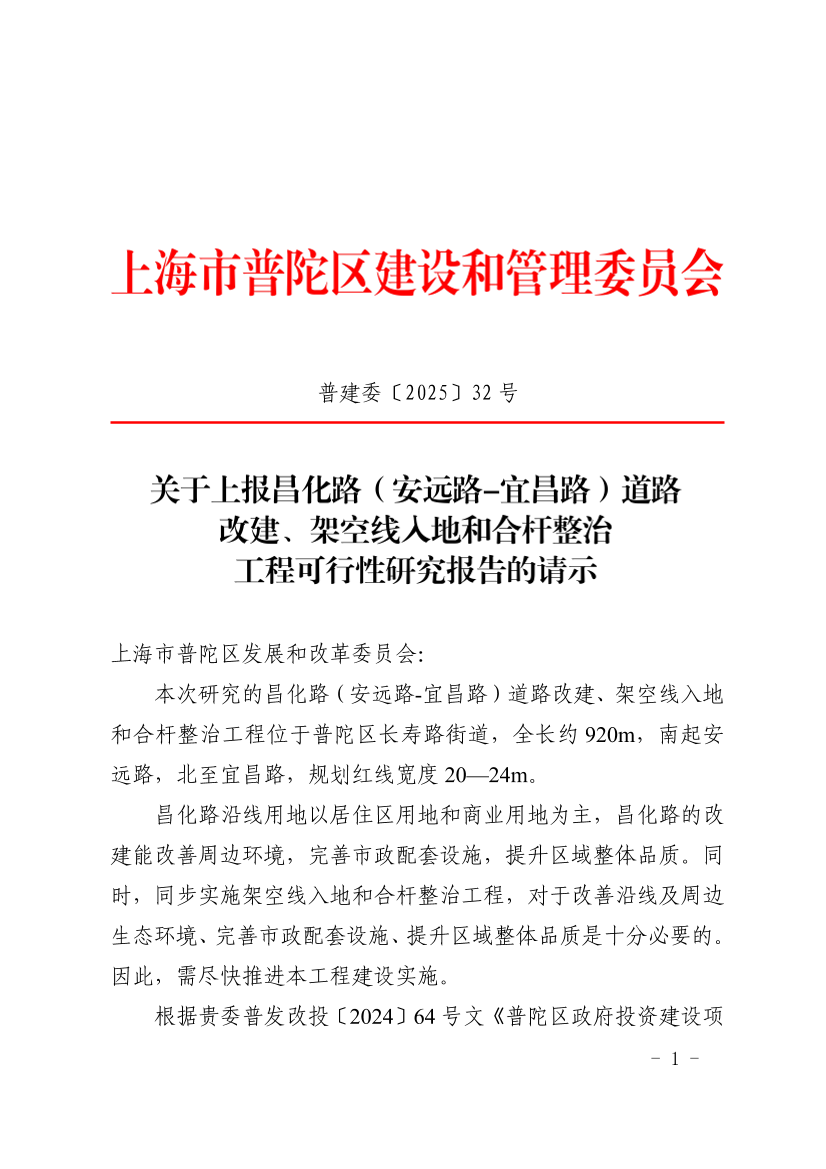

上海市普陀区发展和改革委员会:
本次研究的昌化路(安远路-宜昌路)道路改建、架空线入地和合杆整治工程位于普陀区长寿路街道,全长约920m,南起安远路,北至宜昌路,规划红线宽度20—24m。
昌化路沿线用地以居住区用地和商业用地为主,昌化路的改建能改善周边环境,完善市政配套设施,提升区域整体品质。同时,同步实施架空线入地和合杆整治工程,对于改善沿线及周边生态环境、完善市政配套设施、提升区域整体品质是十分必要的。因此,需尽快推进本工程建设实施。
根据贵委普发改投〔2024〕64号文《普陀区政府投资建设项目项目建议书批复表》相关要求,目前已完成《昌化路(安远路-宜昌路)道路改建、架空线入地和合杆整治工程可行性研究报告》的编制,工程概况如下:
一、工程范围及规模
本次建设的昌化路(安远路-宜昌路),全长约920m,南起安远路,北至宜昌路,规划红线宽度20—24m。工程内容包括道路工程、排水工程、绿化工程及附属工程等。
二、技术标准
1.道路等级:城市支路;
2.设计速度:V=30km/h;
3.道路通行净高:机动车道≥4.5m,人行道、非机动车道≥2.5m;
4.设计年限:沥青砼路面设计基准期:15年,交通量预测年限15年;
5.路面荷载:BZZ-100标准轴载。
三、工程方案
(一)道路工程
综合考虑交通需求、建设条件及建设标准,昌化路(安远路—长寿路)采用双向2车道的建设规模;昌化路(长寿路—宜昌路)采用双向4车道的车道规模。
沟槽修复
4cm 沥青玛蹄脂碎石SMA-13(SBS改性)
乳化沥青粘层油(PC-3,用量0.5L/m2)
7cm 密集配粗粒式沥青混凝土AC-25C
乳化沥青粘层油(PC-3,用量0.5L/m2)
30cm 沥青稳定碎石基层ATB-25
15cm 级配碎石
为保证该部分路段与老路衔接的稳定性,需进行搭接处理,铺设双向土工格栅。
车行道上面层铣刨加罩(4cm):
针对路面整体状态良好,但少部分路面出现横向裂缝的路段,应采用一层铣刨加罩处理。
4cm 沥青玛蹄脂碎石SMA-13(SBS改性)
乳化沥青粘层油 (PC-3用量0.5L/m2 )
整平层
人行道翻挖新建
6cm 花岗岩
3cm 干拌水泥黄沙
10cm C20水泥混凝土
10cm碎石
(二)排水工程
根据地区排水专业规划要求,清养、修复、翻建现状合流管道,主要解决道路路面雨水排放及道路两侧地块雨、污水排放问题,并完善、修复路面雨水收集设施。
主线清淤养护Ø800~Ø1500合流管道共约749m,非开挖整体修复Ø1200~Ø1350合流管道共约151m,废除现状Ø300合流管道共约180m。
(三)附属工程
全线设置交通标志标线信号灯、无障碍设施、绿化工程等附属工程,做相应设计与布置。
四、投资估算
本工程总投资9527.85万元,其中:工程建安费3073.34万元,工程建设其他费用881.96万元,预备费197.77万元,前期工程费5374.78万元。本工程项目法人为上海市普陀区市政工程建设中心。本工程采用代建制,建设资金由普陀区政府财力解决。
妥否,请批示。
附件:《昌化路(安远路-宜昌路)道路改建、架空线入地和合杆整治工程可行性研究报告》
