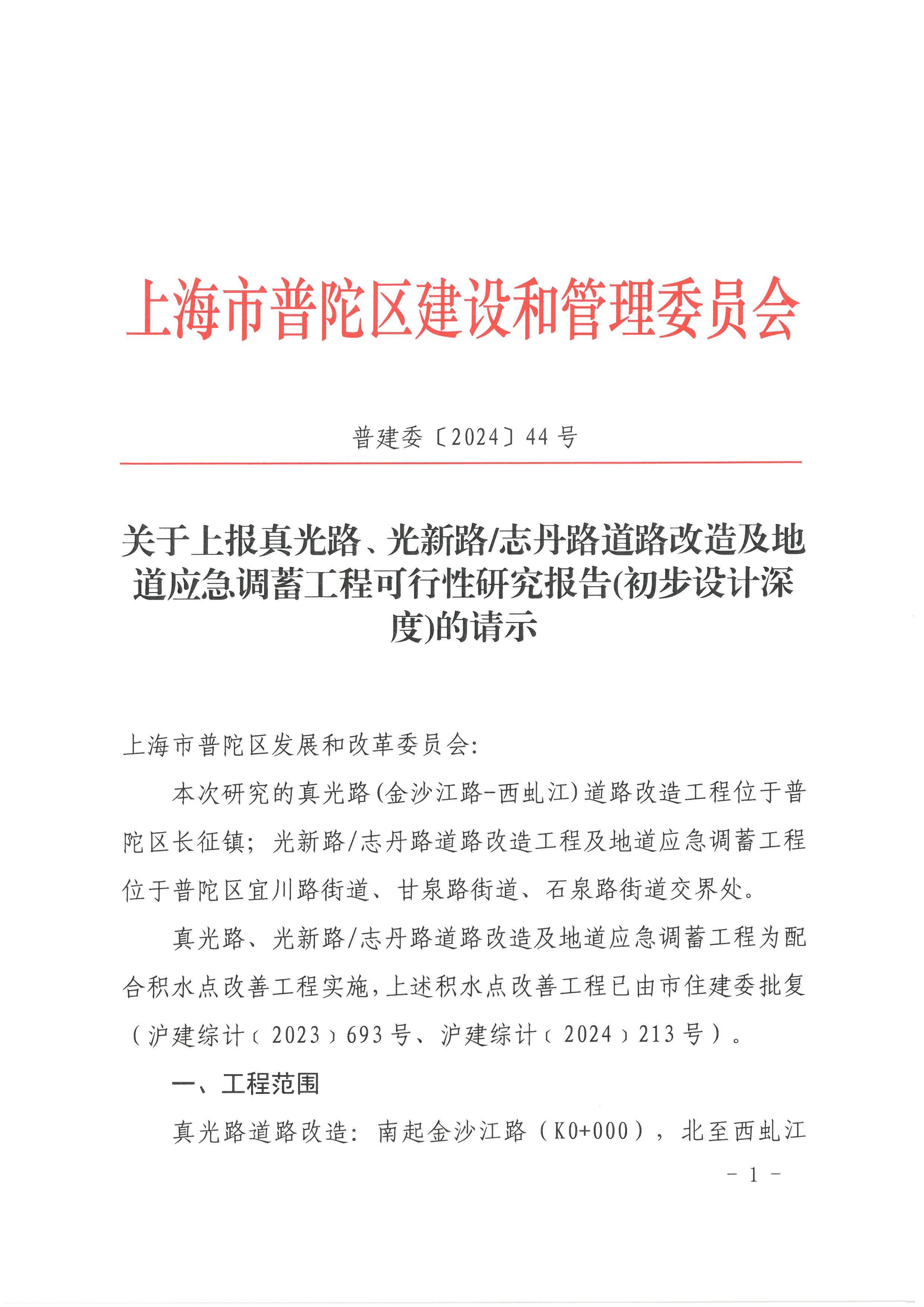

上海市普陀区发展和改革委员会:
本次研究的真光路(金沙江路-西虬江)道路改造工程位于普陀区长征镇;光新路/志丹路道路改造工程及地道应急调蓄工程位于普陀区宜川路街道、甘泉路街道、石泉路街道交界处。
真光路、光新路/志丹路道路改造及地道应急调蓄工程为配合积水点改善工程实施,上述积水点改善工程已由市住建委批复(沪建综计﹝2023﹞693号、沪建综计﹝2024﹞213号)。
一、工程范围
真光路道路改造:南起金沙江路(K0+000),北至西虬江(K0+575.932),道路全长575.932m,红线宽度24m,道路断面为一块板形式,双向2车道规模,车行道宽度为15m。现状断面布置为:4.5m(人行道)+15m(车行道)+4.5m(人行道)=24m。
光新路/志丹路道路改造及地道应急调蓄工程:南起华池路,北至延长西路,道路全长400m,红线宽度50m,主线为高架和下穿通道,两侧辅道宽各为5.5-7m。
二、建设标准
1.道路等级及设计速度
道路等级:真光路城市次干路;
设计车速:V=40km/h。
道路等级:光新路/志丹路辅路;
设计车速:V=30km/h。
2.道路设计年限
翻挖新建路面结构设计年限:15年。
铣刨加罩路面结构设计年限:5年。
3.荷载等级
道路路面结构计算荷载:BZZ-100。
4.道路最小净高
机动车道净高为4.5m,非机动车道和人行道净高为2.5m。
三、建设内容
(一)道路工程
车行道路面结构为:
4cm 细粒式沥青砼(AC-13 SBS 改性)
8cm 粗粒式沥青砼(AC-25C)
0.8cm 稀浆封层
40cm 沥青碎石(ATB-25)
15cm 级配碎石
人行道路面结构为:
6cm 花岗岩面砖
3cm 干拌水泥砂浆
15cm C20细石混凝土
10cm 碎石垫层
(二)排水工程
原管位翻排DN300-D400污水管约35米,CIPP修复DN600污水管约155米。
(三)附属工程
交通标志标线、绿化工程、光新路/志丹路防洪门等附属工程,做相应设计与布置。
四、工程投资
本工程总投资2659.49万元,其中工程建安费1903.13万元,其他费用559.36万元,预备费197.0万元。本工程建设单位为普陀区市政水务管理中心。本工程采用代建制。
妥否,请批复。
上海市普陀区建设和管理委员会
2024年6月4日
